首页> 热点新闻>正文

攻克世界级难题、多次刷新纪录!这个“超级工程”如何建成?

2024/9/26 11:31:49 来源:央视新闻客户端

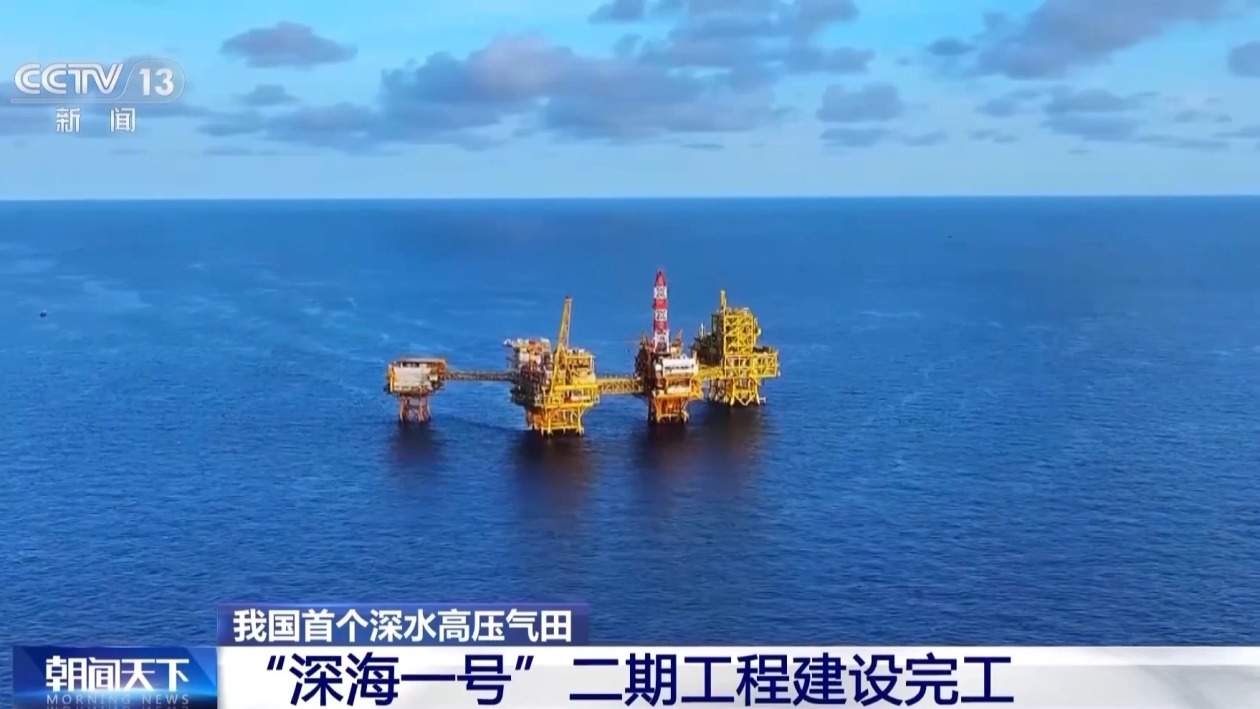

  记者今天(26日)从中国海油获悉,“深海一号”二期工程通过机械完工验收,标志着国内首个深水高压气田开发项目建设完工,我国深水复杂油气工程自主建设能力实现重大突破。

  总台央视记者 张伟:这里是距离海南省三亚市约90公里的崖城海域,目前我所在的是国内首个深水高压气田——“深海一号”二期的综合处理平台,随着海上调试工作完成,意味着项目实现建设完工,进入投产前最后的准备阶段。

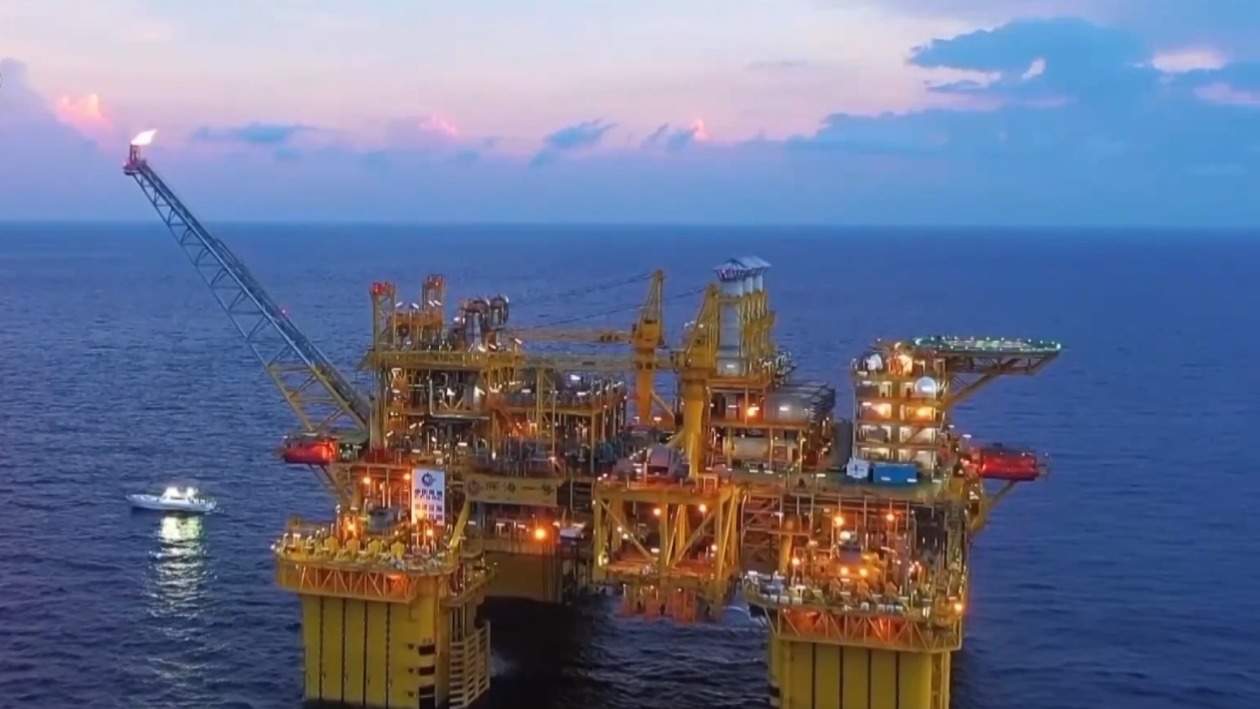

  “深海一号”二期是我国首个深水高压气田开发项目,区域最大作业水深近1000米,共部署12口开发井,新建1座重量超过1.4万吨的综合处理平台,5条总长约250公里的海底管线及4条脐带缆、1套水下生产系统等13项重点设施。

  中国海油海南分公司总经理 姜平:项目首创“水下生产系统+浅水导管架处理平台+深水半潜式平台远程操控系统”的全新开发模式,在新建水面水下生产设施的同时,最大限度发挥原有平台价值,实现深海油气资源经济高效开发。

  为了解决“深海一号”二期面临的深水深层、高温高压等多重海洋工程难题,项目团队针对性研发深水工程装备、开展极端工况条件下的深水施工难题攻关,自主建成全球首套千米级深水发球管汇等关键设施,完成国内最长深水油气管道铺设,多次刷新深水油气开发作业行业纪录。

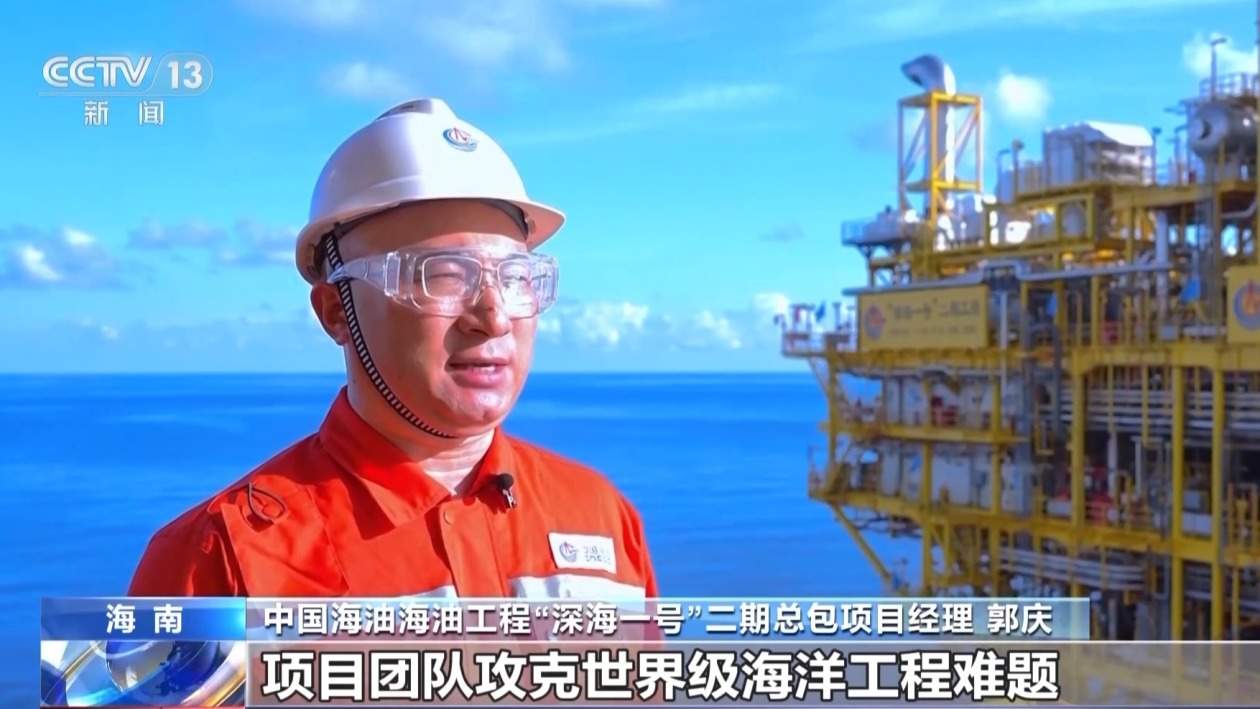

  中国海油海油工程“深海一号”二期总包项目经理 郭庆:项目团队攻克世界级海洋工程难题,全面掌握了深水高压海洋工程设计、建造、安装调试成套技术,工程建设安全、质量、精度、速度等均达到国际先进水平。

  “深海一号”二期天然气探明地质储量超500亿立方米,全面投产后可使“深海一号”大气田高峰年产量由30亿立方米提升至45亿立方米,成为保障我国能源安全的重要气源地。

  我国深水油气工程

  建设能力大幅提升

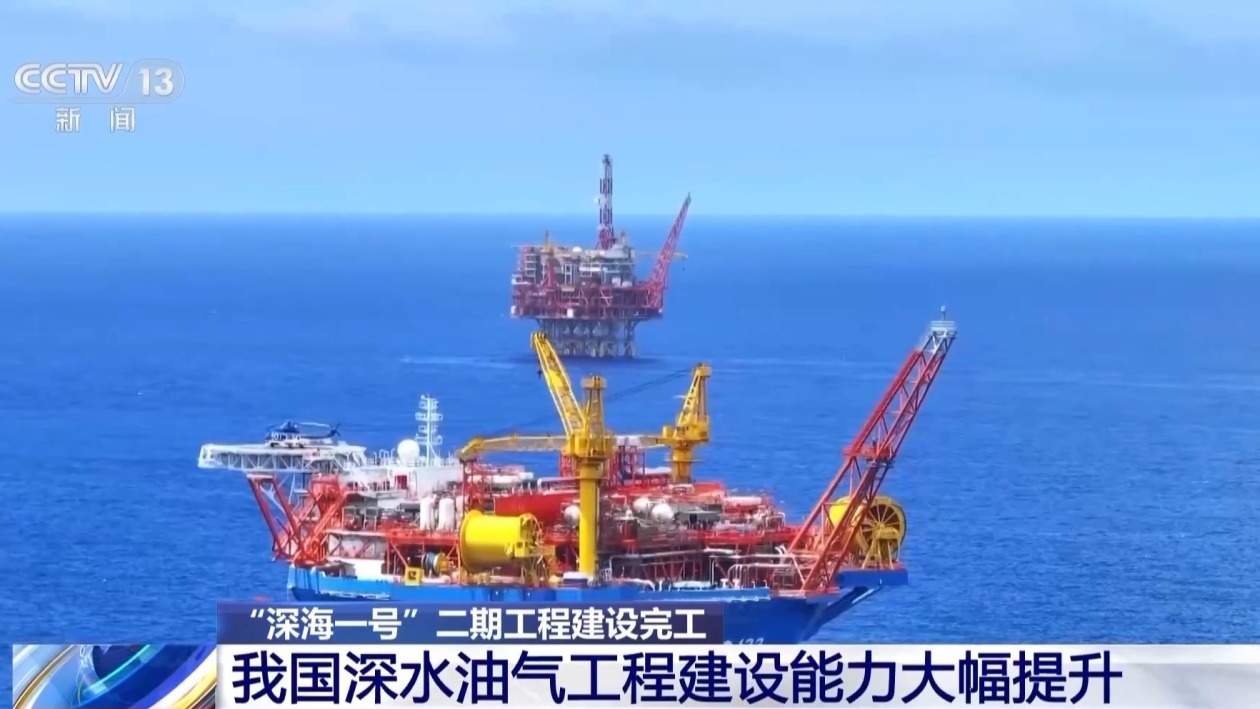

  深水是未来全球油气资源的主要接替区,近年来,约三分之二的海洋油气新发现集中在深水区。经过近些年的高速发展,我国深水油气工程建设能力大幅提升,作业水深实现了从浅水到超深水的跨越,装备技术达到世界先进水平。

  “深海一号”二期工程新建13项重点设施,最大作业水深近千米,涉及大型海上平台安装、新型水下生产系统应用、超长高压海底管线和电缆铺设等在内的成套复杂工程技术,作业难度和工作量在业内罕见。

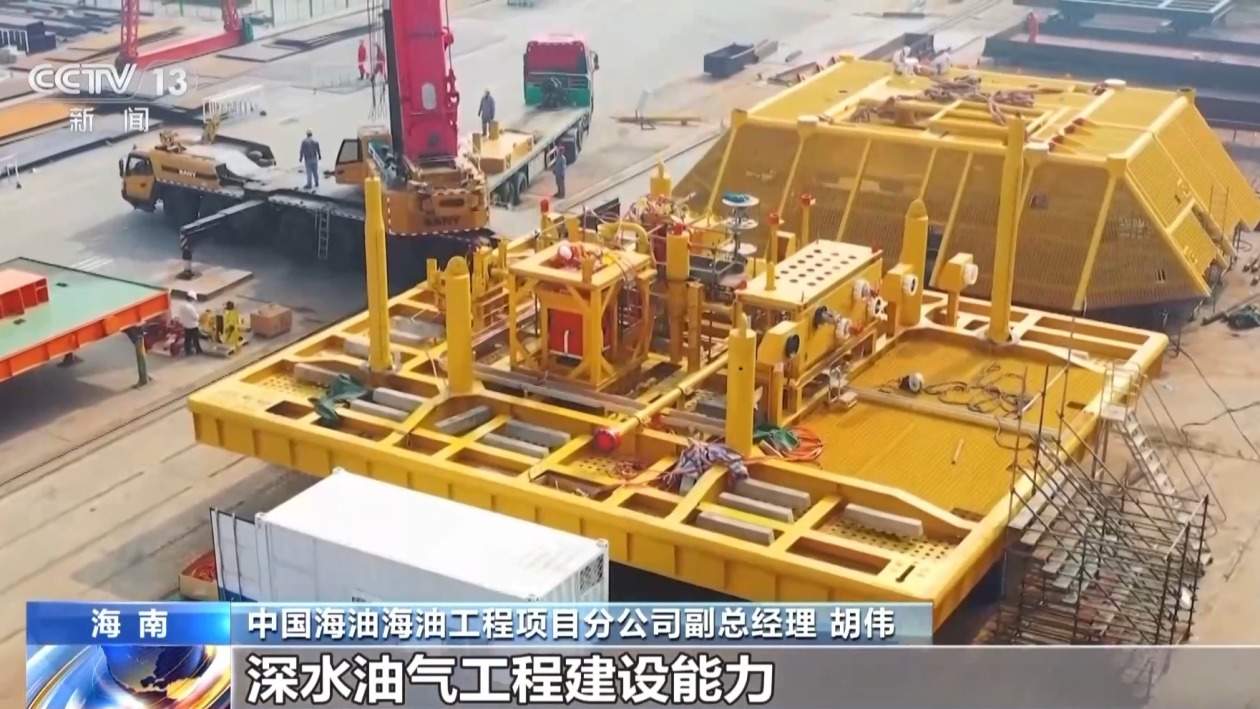

  中国海油海油工程项目分公司副总经理 胡伟:通过“产、学、研”结合和自主技术攻关,深水油气工程建设能力实现了从基础理论设计,到建造、安装、调试的全方位提升,初步建成了覆盖水面、水中、水下的装备技术体系,为开发千米以上深水油气资源提供了坚实保障。

  近年来,我国相继建成 “深海一号” “海葵一号” “海基系列”等一批大型深海油气装备,打造了“海洋石油201”“海洋石油291”等一批3000米级深水工程船舶,形成了标准化、系列化的深水装备技术成果,在单点系泊、深水打桩锤、深水导管架调平器等一批“卡脖子”装备研发上实现重要突破,基本具备国内全海域油气开发的装备技术能力。

  60秒看“深海一号”二期建设历程

  “深海一号”二期工程

  新建13项重点设施

  这个“超级工程”是怎么建成的?

  戳视频回顾↓↓↓

  ?2022年12月30日 “深海一号”二期工程开工

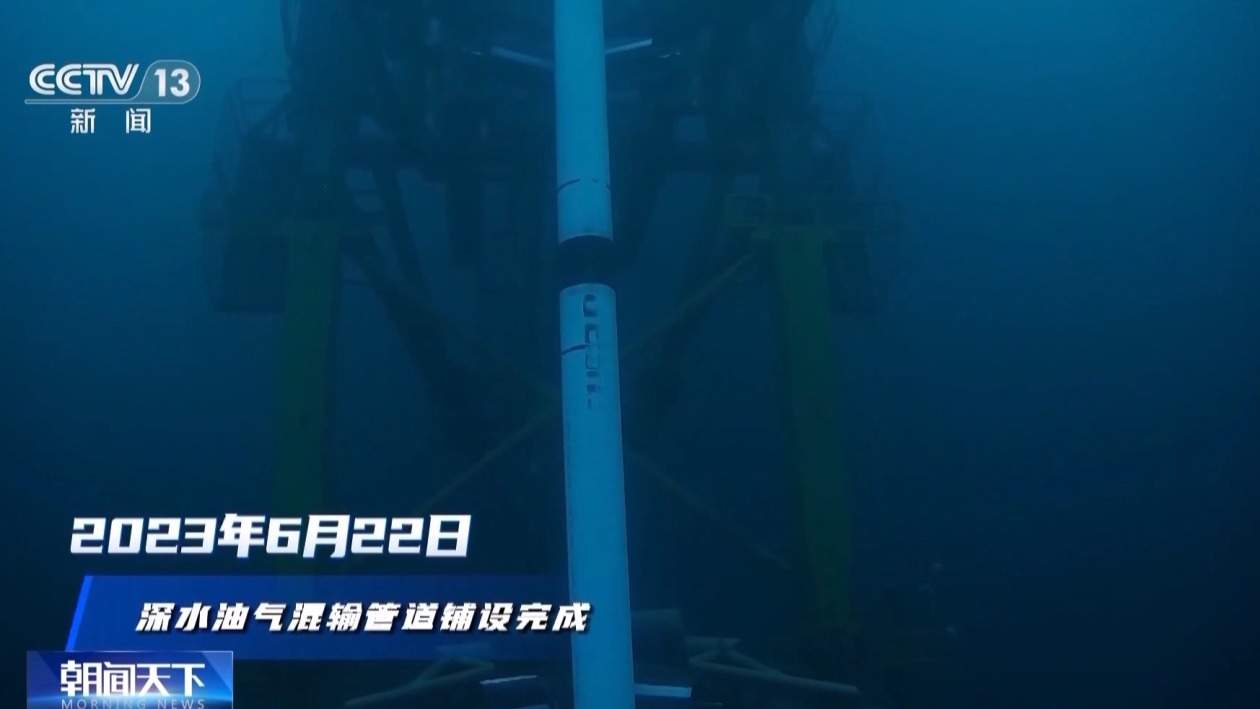

  ?2023年6月22日 深水油气混输管道铺设完成

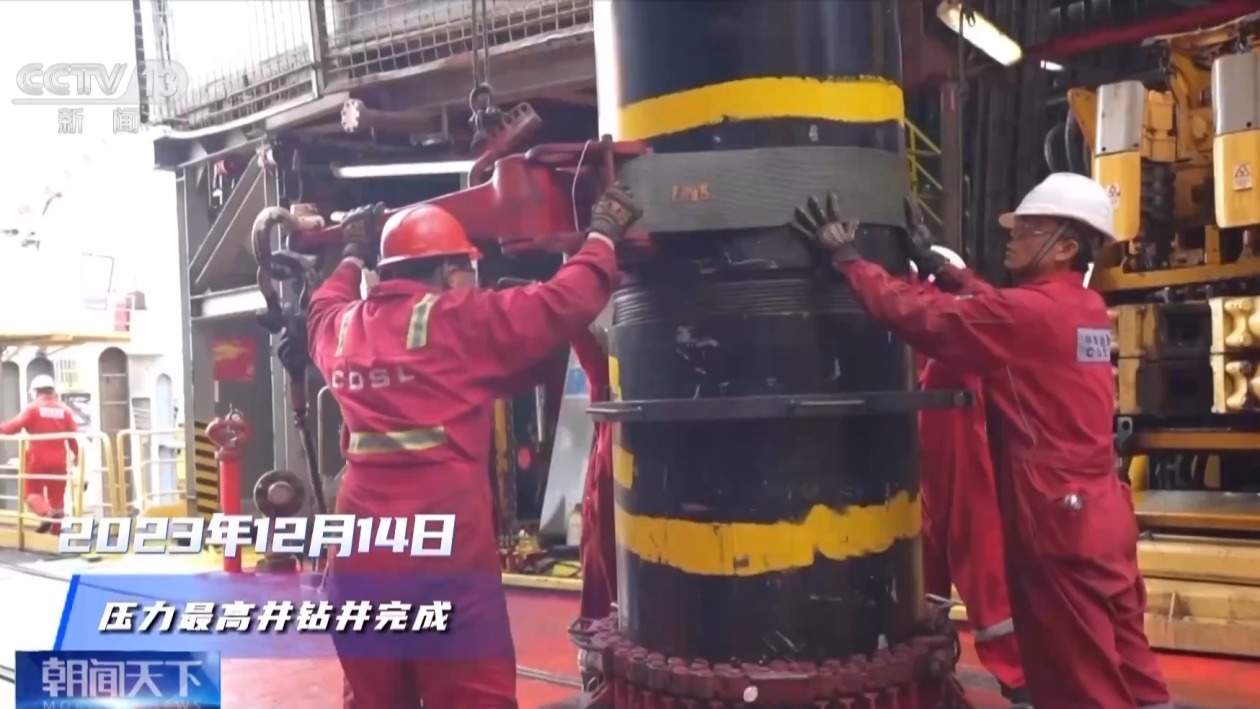

  ?2023年12月14日 压力最高井钻井完成

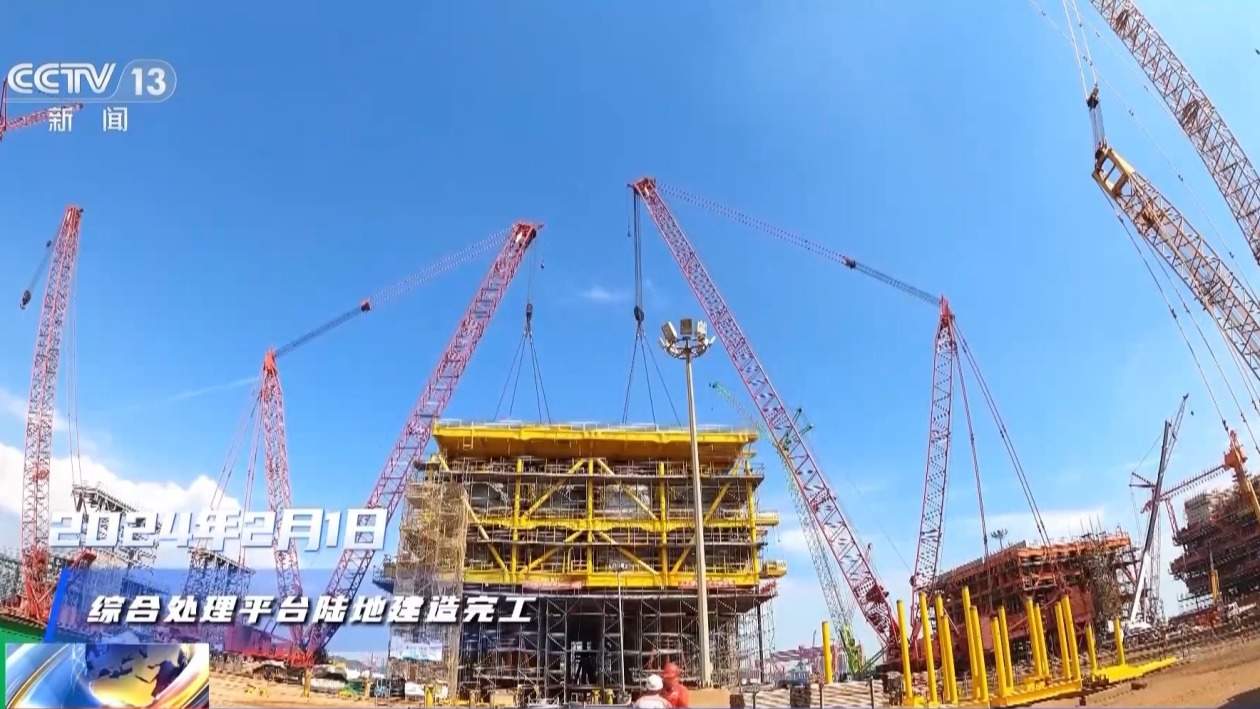

  ?2024年2月1日 综合处理平台陆地建造完工

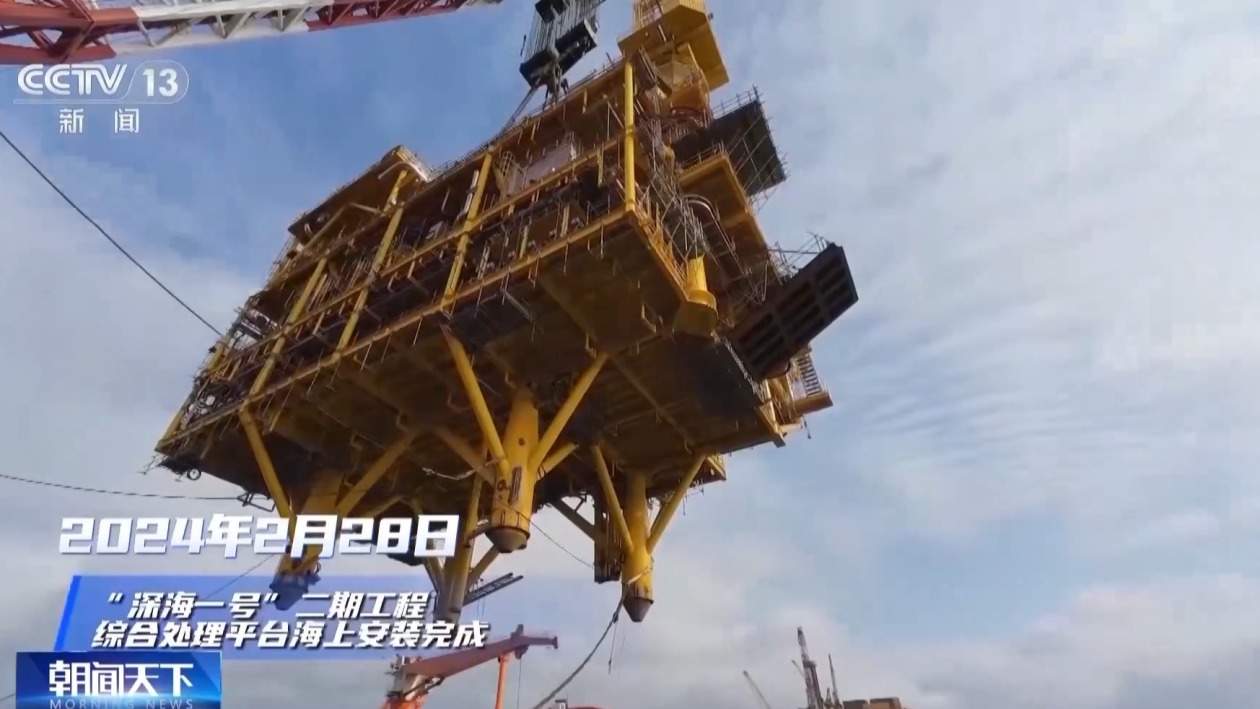

  ?2024年2月28日 综合处理平台海上安装完成

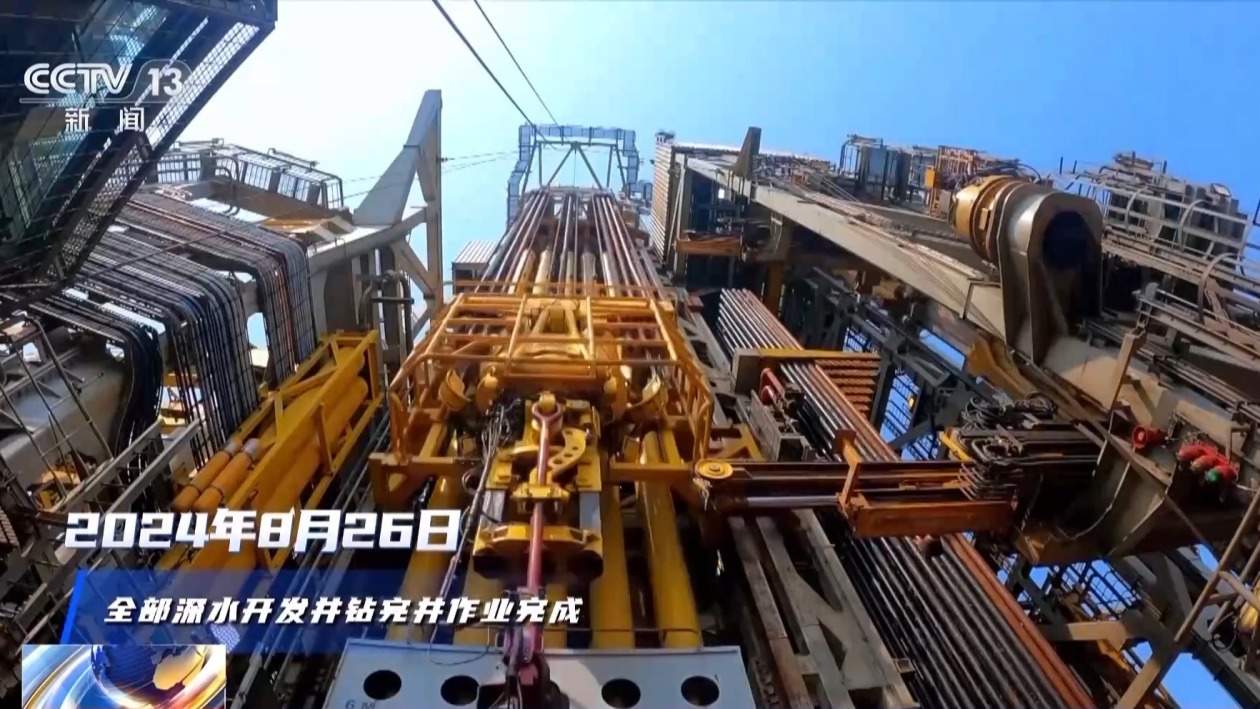

  ?2024年8月26日 全部深水开发井钻完井作业完成

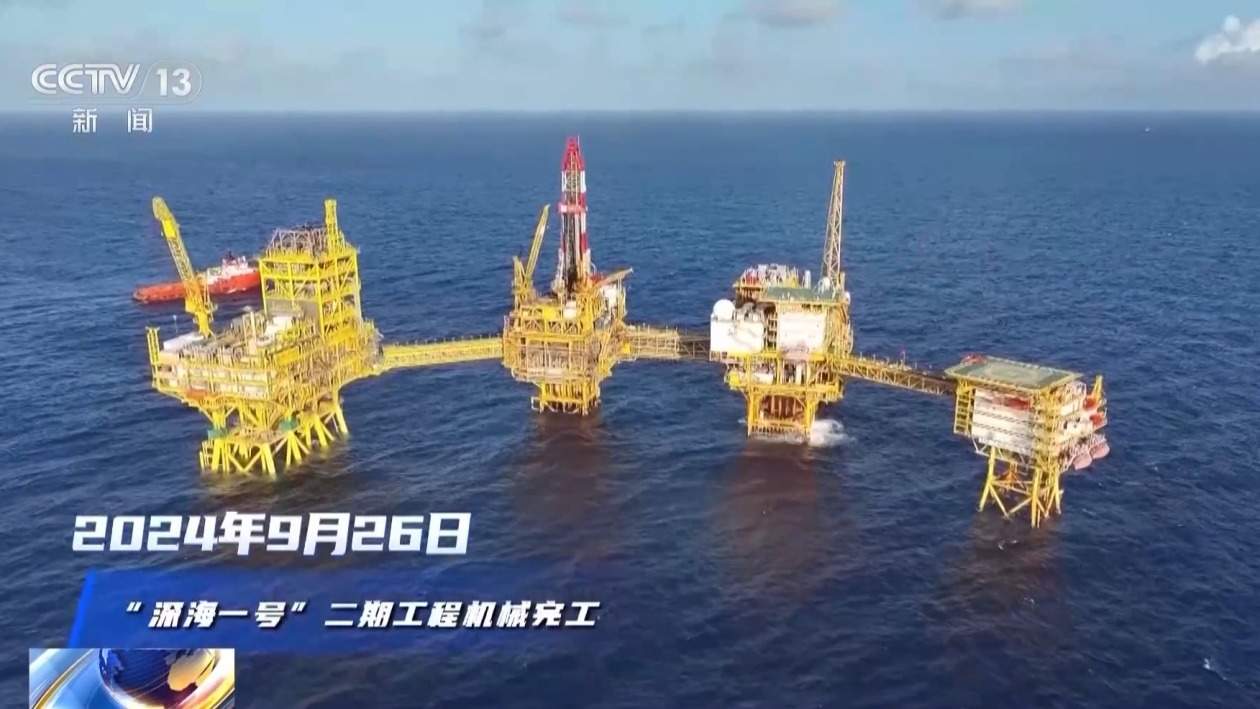

  ?2024年9月26日 “深海一号”二期工程机械完工

  (总台央视记者 朱江 张伟 陈龙 王亮 海南台)
